南芬区2023年半年民生实事进展情况
民生无小事,枝叶总关情,南芬区委区政府深入践行以人民为中心的发展思想,以民生工作为担当作为的重要载体。按照省全面振兴新突破三年行动要求,结合市委市政府“六个年”活动,细化工作任务,坚持把好事办好、把实事办实,办到群众心坎上。截至目前,我区本年度10个民生项目中,超期完成节点任务4项,按期完成节点任务6项。
一、提前完成节点任务

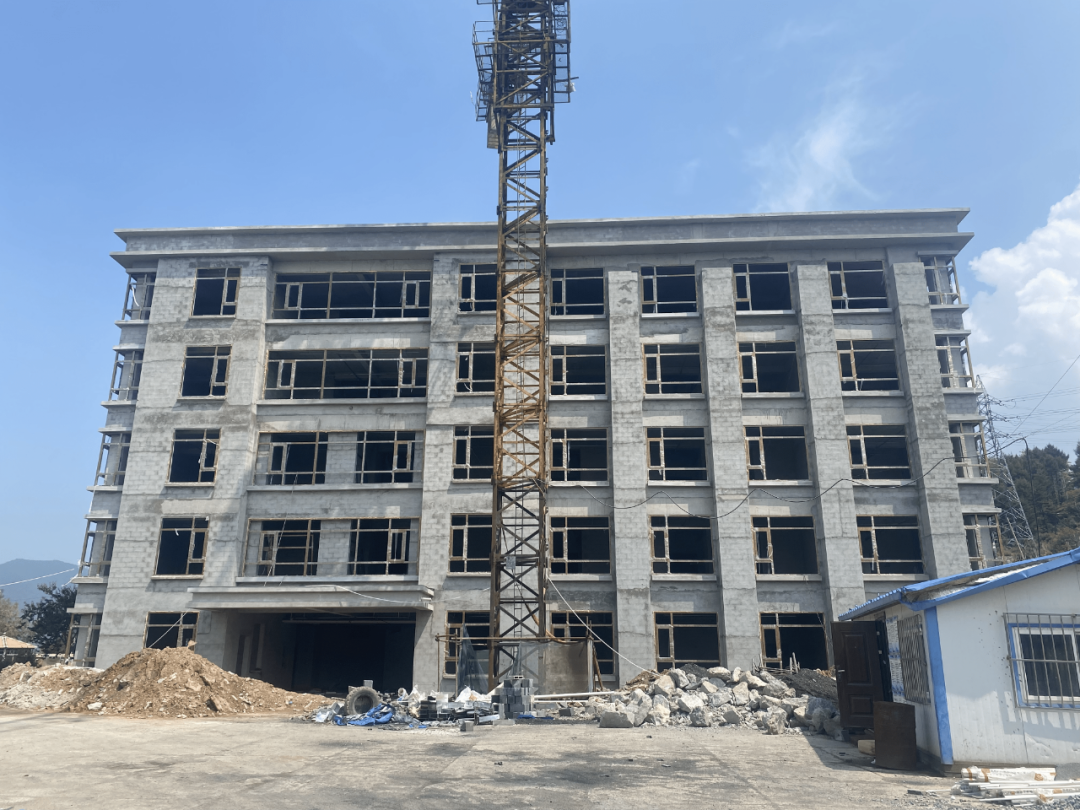

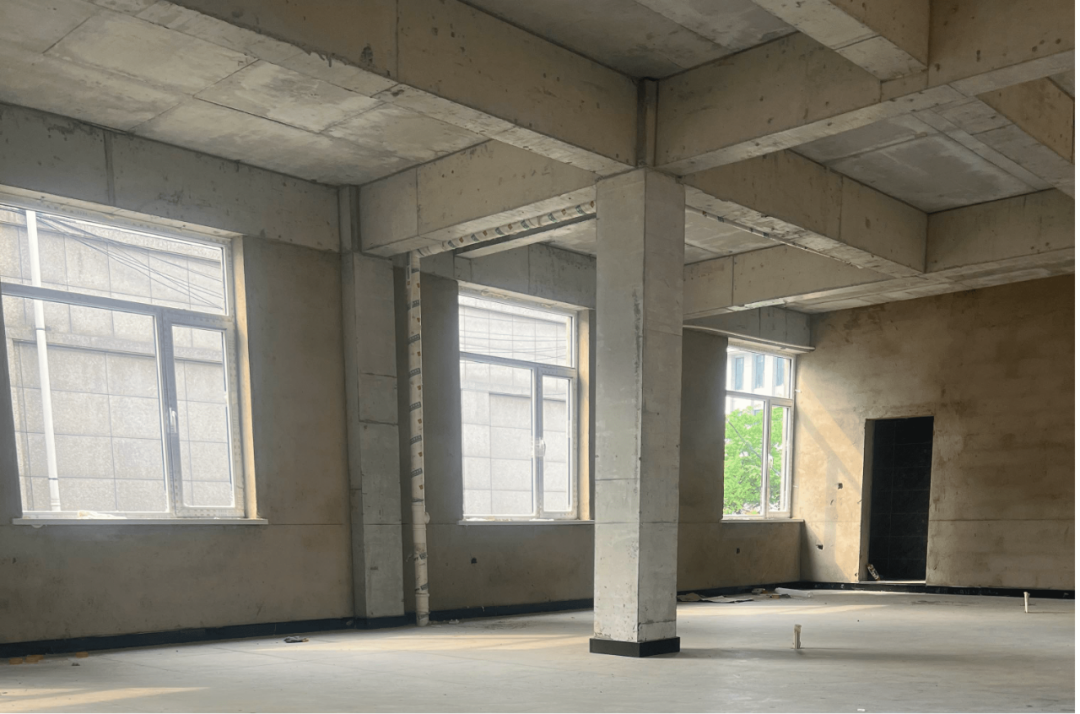

1.完成敬老院改扩建:已完成外墙水泥粉刷、内墙砌筑、暖通空调、电气工程、室内消防管网等工作,预计年底完工。
2.建设国有企业退休职工活动中心:完成装修改造,正在进行器材采买。
3.完成聚八方避险广场建设:广场主体首层摊铺已完成,凉亭和长廊已安装,绿化和亮化已完成,公厕主体已完成。

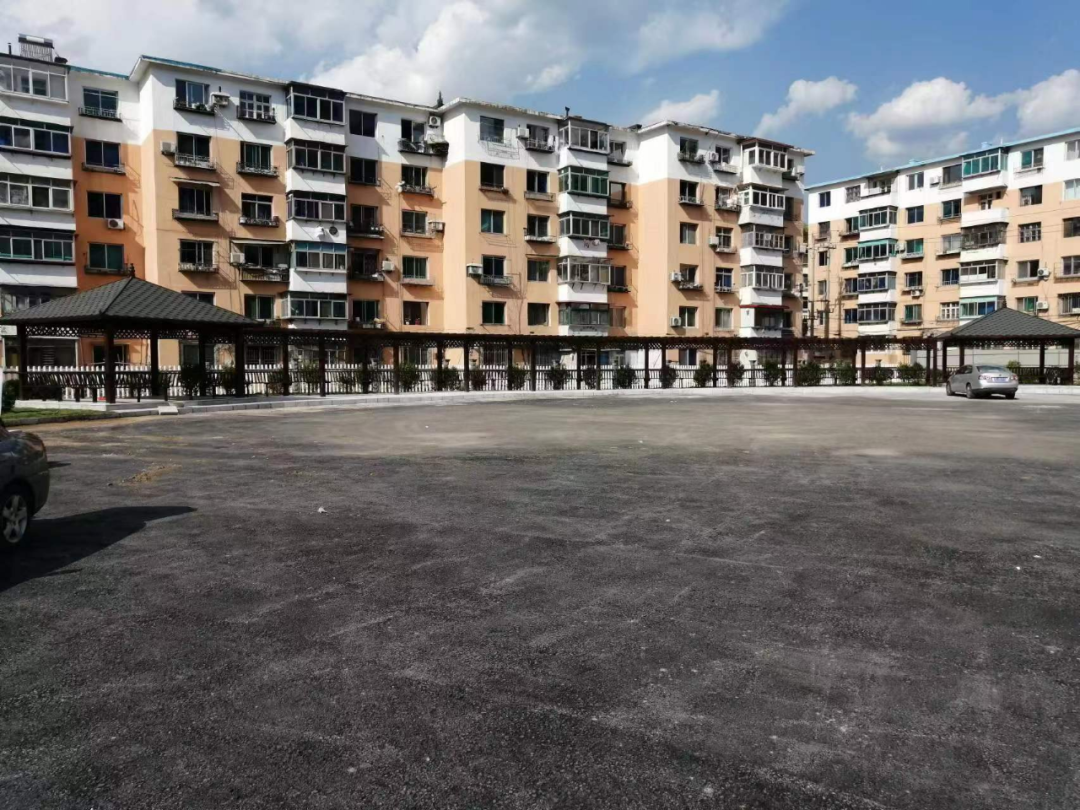

4.新建细河标准化社区:主体已完成,屋内地砖已铺设完毕,等待木工及乳胶漆进场。
二、按期推进节点任务

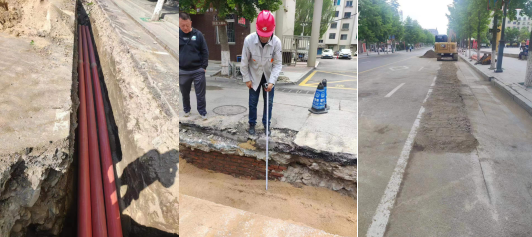

1.完成城区中心路电网升级改造:已进场施工,挖掘电缆沟敷设电缆管,已完成整体工程量的49.5%。已完成环网柜2座,安装箱变2台,敷设低压电缆0.62千米,提升用电容量1260MVA。

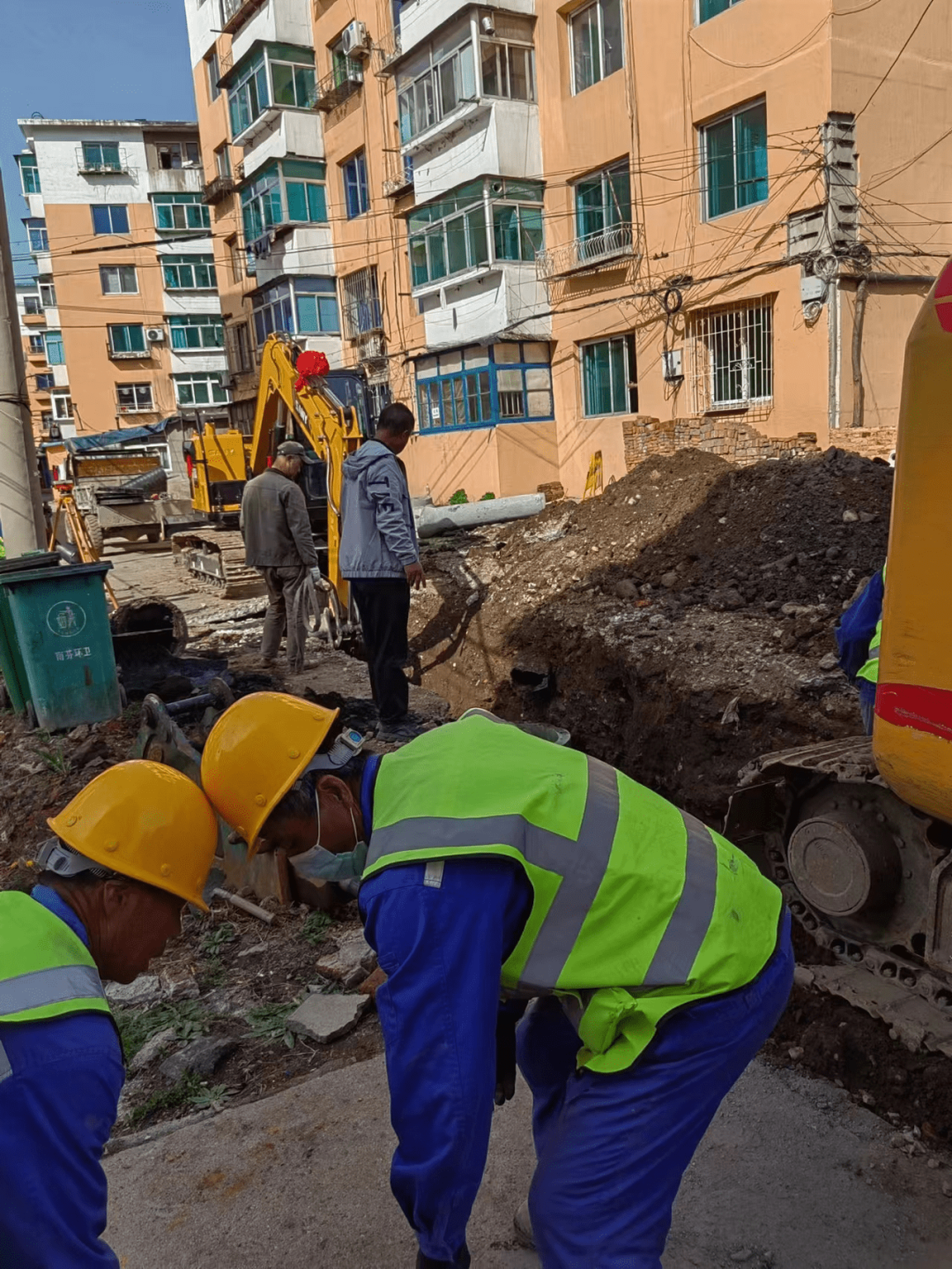

2.完成棚户区改造配套雨水排水工程:郭家区域管网改造已完成,南山区域正在施工。
3.推进高南线建设:已完成项目亮化、绿化方案,防洪影响评价已通过专家评审,三大运营商管线及电杆迁移方案已经完成,持续推进动迁工作,已面向社会征集高南线道路名称,正在统计评选中。
4.推进思山岭污水处理厂建设:项目立项和前期手续已完成,正在进行招投标。
5.修缮苗可秀烈士纪念广场:已完成招投标,预计7月末进场施工。

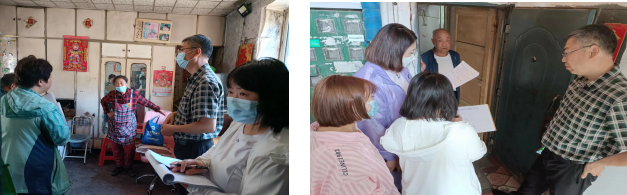

6.完成城乡居民最低生活保障、特困人员救助供养、优抚对象提标:优抚对象抚恤和生活补助已每月按时足额发放,无任何拖欠。为顺利完成提标工作,全面开展城乡低保和特困救助供养人员入户走访排查,待7月市级文件下发即可完成提标。
为让南芬区高质量发展成果更好惠及广大群众,在2023年度民生实事征集过程中收集的38件群众诉求已整合为30件具体事项分解到各职能部门进行办理。我们将把群众呼声作为第一信号,把满足群众需求作为工作的出发点和落脚点,切实做到民之所急必办、民之所盼必谋、民之所怨必改,增强群众认同感、亲近感,与全区人民群众携手建设更加美好的幸福新南芬。尽其所能回应群众期盼,也请广大群众继续关注、支持政府工作。
